灌浆涌水处理方法

发布时间:2019-2-21 8:49:08

  申请日2018.08.09

  公开(公告)日2018.12.14

  IPC分类号E02D15/00

  摘要

  本发明公开了一种灌浆涌水处理方法,其特征在于:包括测量涌水压力P0和涌水流量Q0,并判断是否发生涌水;若发生涌水,提高灌浆压力P,判断涌水流量Q0和透水率q是否大于预设值a;若小于预设值a,按正常的开灌水灰比灌浆;若大于等于预设值a,调整开灌水灰比为1:1,判断注入量是否大于预设值b;当注入量大于预设值b,进一步判断设定时间内的压力升高和注入率降低是否明显;若无明显变化,越级变浆至0.5:1灌浆,直至达到屏浆条件;达到屏浆条件后,若浆液水灰比大于1:1,调整浆液水灰比为1:1屏浆,结束灌浆。本发明灌浆涌水处理方法,通过测量涌水流量、压力、透水率,判断涌水,通过调整浆液水灰比、屏浆,解决涌水问题。

  权利要求书

  1.一种灌浆涌水处理方法,其特征在于:包括:

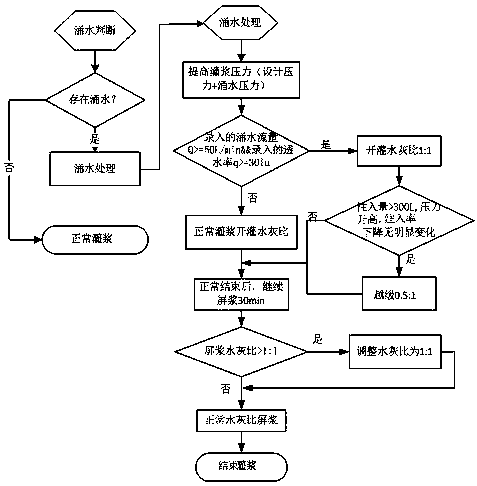

  步骤一:测量涌水压力P0和涌水流量Q0,并根据测得的涌水压力P0和涌水流量Q0判断是否发生涌水;

  步骤二:若发生涌水,提高灌浆压力P,并判断涌水流量Q0和透水率q是否大于预设值a;若涌水流量Q0和透水率q小于预设值a,按正常的开灌水灰比灌浆,直至灌浆结束;

  步骤三:若涌水流量Q0和透水率q大于等于预设值a,调整开灌水灰比为1:1,灌浆开始后,判断注入量是否大于预设值b;

  步骤四:若注入量大于预设值b,进一步判断设定时间内的压力升高和注入率降低是否明显;

  步骤五:若无明显变化,越级变浆至0.5:1灌浆,直至达到屏浆条件;

  步骤六:灌浆结束后,继续屏浆,若浆液水灰比大于1:1,调整浆液水灰比为1:1屏浆,屏浆时间到,结束灌浆。

  2.如权利要求1所述的灌浆涌水处理方法,其特征在于:所述步骤一中,涌水发生的判断方法:涌水压力或者流量是否为0;若涌水压力或者流量大于0,则判定发生了涌水。

  3.如权利要求1所述的灌浆涌水处理方法,其特征在于:所述步骤二中,透水率q的计算方法:q=Q/LP,Q是注水流量,L是段长,P是灌浆压力。

  4.如权利要求1所述的灌浆涌水处理方法,其特征在于:所述步骤二中,提高后的灌浆压力P的大小等于设计压力P1与涌水压力P0之和。

  5.如权利要求1所述的灌浆涌水处理方法,其特征在于:所述步骤二中,所述涌水流量Q0的预设值为50L/min;所述透水率q的预设值为30lu。

  6.如权利要求1所述的灌浆涌水处理方法,其特征在于:所述步骤四中,压力升高和注入率降低是否明显的判断方法:

  S1:记录两组连续的灌浆压力值和注入率值,分别为P2和Q2,以及P3和Q3;

  S2:计算判定指标常数β1和β2,β1=ΔP/P2=|P3-P2|/P2,β2=ΔQ/Q2=|Q3-Q2|/Q2;

  S3:若判定指标常数β1和β2分别小于等于预设值c,判定为无明显变化。

  7.如权利要求1所述的灌浆涌水处理方法,其特征在于:所述预设值b为300 L;所述屏浆时间为30min。

  说明书

  一种灌浆涌水处理方法

  技术领域

  本发明涉及灌浆工艺领域,尤其是一种灌浆涌水处理方法。

  背景技术

  灌浆工程是水利水电工程的一项基础处理工程,根据不同的地质,灌浆之前可能有地下水上涌,即所谓的涌水现象,涌水既会影响灌浆施工,又会对施工人员安全造成威胁;为加固防渗,涌水应及时处理。

  发明内容

  本发明的发明目的在于:针对上述存在的问题,提供一种灌浆涌水处理方法,解决灌浆中出现的涌水问题,检测到涌水的发生,进行涌水处理,在涌水处理中,通过测量涌水流量、压力、透水率,进行对应的调整,防止涌水对正常灌浆的干扰。

  本发明采用的技术方案如下:

  本发明一种灌浆涌水处理方法,包括:

  步骤一:测量涌水压力P0和涌水流量Q0,并根据测得的涌水压力P0和涌水流量Q0判断是否发生涌水;

  步骤二:若发生涌水,提高灌浆压力P,并判断涌水流量Q0和透水率q是否大于预设值a;若涌水流量Q0和透水率q小于预设值a,按正常的开灌水灰比灌浆,直至灌浆结束;

  步骤三:若涌水流量Q0和透水率q大于等于预设值a,调整开灌水灰比为1:1,灌浆开始后,判断注入量是否大于预设值b;

  步骤四:若注入量大于预设值b,进一步判断设定时间内的压力升高和注入率降低是否明显;

  步骤五:若无明显变化,越级变浆至0.5:1灌浆,直至达到屏浆条件;

  步骤六:灌浆结束后,继续屏浆,若浆液水灰比大于1:1,调整浆液水灰比为1:1屏浆,屏浆时间到,结束灌浆。

  作为优选,所述步骤一中,涌水发生的判断方法:涌水压力或者流量是否为0;若涌水压力或者流量大于0,则判定发生了涌水。

  作为优选,所述步骤二中,透水率q的计算方法:q=Q/LP,Q是注水流量,L是段长,P是灌浆压力。

  作为优选,所述灌浆压力P的大小等于设计压力P1与涌水压力P0之和。

  作为优选,所述步骤二中,所述涌水流量Q0的预设值为50L/min;所述透水率q的预设值为30lu。

  作为优选,所述步骤四中,压力升高和注入率降低是否明显的判断方法:

  S1:记录连续的两组灌浆压力值和注入率值,分别为P2和Q2,以及P3和Q3;

  S2:计算判定指标常数β1和β2,β1=ΔP/P2=|P3-P2|/P2,β2=ΔQ/Q2=|Q3-Q2|/Q2;

  S3:若判定指标常数β1和β2分别小于等于预设值c,判定为无明显变化。

  作为优选,所述预设值b为300 L;所述屏浆时间为30min。

  综上所述,由于采用了上述技术方案,本发明的有益效果是:与现有技术相比,本发明通过涌水压力和流量的测量,判断涌水的发生,同时对于发生的涌水,根据涌水流量和透水率,进行浆液水灰比的调整,按照调整的水灰比进行灌浆和屏浆,从而解决涌水问题,保证灌浆施工的安全。
